本次檢查對公司目前在建的18個項目部進行了較全面的檢查,(剛進場及停工項目未納入本次檢查范圍)?,F將檢查情況匯報如下:

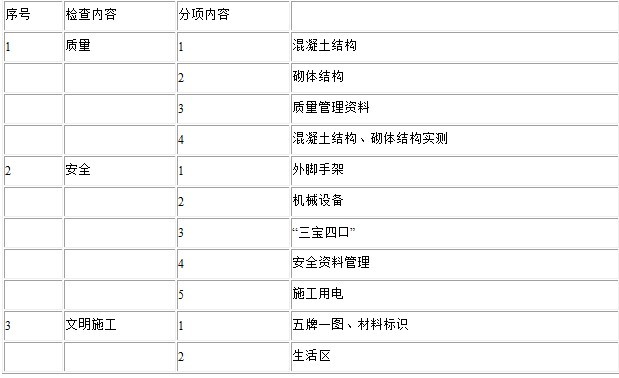

一、檢查內容:
二、檢查情況:
質量情況:
1、混凝土結構:受檢項目部創業大廈、武漢生物研究所血液制劑大樓混凝土結構較好,混凝土內實外光,梁、柱接頭節點清晰,樓梯踏步幾何尺寸一致,成品保護較好,受檢項目部創業大廈實測混凝土結構平整度10個點,全部符合要求,實測混凝土結構剪力墻、柱垂直度10個點,其中1個點不符合要求,超出規范范圍1mm。受檢項目部陽光美墅實測混凝土結構平整度10個點,全部符合要求,實測混凝土結構剪力墻、柱垂直度10個點,全部符合要求。
2、砌體結構:受檢項目部創業大廈砌體結構較好,墻面平整,組砌正確,灰縫平直飽滿,斜磚角度適中,墻面干凈整潔。 受檢項目沿部海賽洛城三期北大附中實測砌體結構垂直度20個點,其中2個點不符合要求,超出規范范圍1mm、3mm,砌體結構平整度20個點,其中2個點不符合要求,超出規范范圍1mm、2mm。
3、資料:受檢項目部光谷一號、創業大廈的工程資料收集、整理完善及時,基本能與工程進度同步,且比較齊全、規范,項目部管理機構基本健全。
在檢查中同時發現如下問題:梁柱接頭錯位,鑿補、掉腳、夾渣、爛根等質量缺陷的現象,柱、剪力墻垂直度、平整度的控制還有待提高,澆注前未對梁、板底部支撐過程中的檢查力度不夠,梁、板存在下擾現象,成品保護措施不完善;二次結構混凝土不密實,有漏筋、夾渣等質量缺陷;砌塊留搓不正確或未留搓;施工記錄不及時,與進度不同步,質量驗收記錄不齊全沒有人員簽字、勘察人員驗收簽字蓋章;分部分項出現漏評、錯評等現象;施工日記記錄不及時。
安全、文明施工情況:
創業大廈、紫潤明園等項目部嚴格按照《武行市安全質量標準化圖冊》及《山河集團安全質量標準化補充圖冊》的要求進行實施。腳手架搭設規范,立桿、連墻件、小橫桿設置合理,架體內封閉嚴密。施工人員安全帽佩帶整齊、規范,電梯井口、預留洞口、臨邊防護嚴密,防護設施定型化、工具化。做到了施工區、生活區、辦公區三區分離,且規劃合理,施工現場樓層內做到了工完場地清,材料堆放整齊,標識清楚,辦公區及生活區環境衛生干凈、整潔,安全警示牌制作規范,懸掛規范。
根據本次檢查的情況來看,各項目部的安全管理水平及現場施工人員的安全意識均有較大的提高,但仍有部分項目在存在違章作業的情況,安全生產形勢依然不容樂觀,主要表現在以下幾個方面:
1、安全管理:部分項目部專項施工方案未報集團公司總工審批,安全技術交底針對性不強,特種作業人員未按規定進行換證。
2、腳手架搭設:部分建筑物未搭設腳手架,腳手架基礎未硬化,無排水措施,掃地桿搭設間距過大,剪刀撐未連續設置,連墻件設置間距過大,安全網、硬質封閉與層間防護封閉不嚴。
3、施工用電:配電線路架設不符合要求;配電箱安裝位置不當,周圍堆放雜物過多,不便操作;漏電開關參數不匹配,且部分箱內無隔離開關,引入引出線路不符合要求或混亂。
4、 塔吊:①部份連接件螺栓松動、銷軸退出;②起重臂前端起升鋼絲繩繩頭松散;③平衡重有一塊脫槽,未連接緊固。
5、施工電梯:①圍欄門、進料門機械鎖失效;②電纜運行不通暢;③防墜器異響;④驅動板螺栓松動;滾輪固定螺栓松動;⑤鑰匙開關失效;電梯無證操作。
6、物料提升機:①圍欄防護不全;②停層失效③部份鋼絲繩斷絲;④基礎積水;⑤部份附墻間距過大。
7、三寶四口:部分施工人員未佩戴安全帽,作業層未封閉作業,采光井、層間防護封閉不嚴密,安全通道搭設不規范。
8、現場文明施工:部分施工現場材料堆放不整齊,消防器材設置不合理。建筑垃圾和生活垃圾未及時清運等現象。
根據檢查中發現的問題和安全隱患,工程管理部以書面形式下發了整改通知書,共下發15份,限期整改,并跟蹤檢查驗收。
二OO九年四月二十七日
